Bachtelstrasse, Ersatz Bach- und Abwasserkanäle, Werkleitungsbau
Der bestehende Abwasserkanal von der Einmündung Weinberg-/ Bachtelstrasse bis zur SBB-Bahnlinie stammt aus dem Jahr 1930 und weist statische Probleme auf. Eine Sanierung ist nicht mehr möglich, er muss daher ersetzt werden. Der bestehende Kanal für das Wasser der beiden unterirdisch geführten Bäche Rosentalbach und Chramerbach muss vergrössert werden, um mögliche Starkregenereignisse aufnehmen zu können.
Die notwendigen Infrastrukturarbeiten finden in einer herausfordernden Umgebung statt: Die Bahnlinie, die engen Strassenverhältnisse und die in bis zu sieben Meter Tiefe liegenden, aufwendigen Bauwerke erfordern ein sorgfältiges und auf Sicherheit bedachtes Vorgehen.
Diese Arbeiten kombinieren wir im Projekt:
- Ersatz des Abwasserkanals von der Einmündung Weinberg-/Bachtelstrasse bis zum Bahnübergang
- Ersatz des Bachwasserkanals mit zwei komplexen Anschlussbauwerken
- Neubau eines Überlaufbauwerks direkt an der Bahnlinie
- Ersatz der Grundstücksanschlussleitungen der anliegenden Häuser an der Bachtel-, der Ausserdorf- und der Weinbergstrasse
- Ersatz von zwei Wasserleitungen
- Sanierung der Fahrbahn und der Trottoirs
Die Arbeiten dauern vom 10. November 2025 bis in den Sommer 2027.
Wochenende vom 5. bis 8. Juni 2026

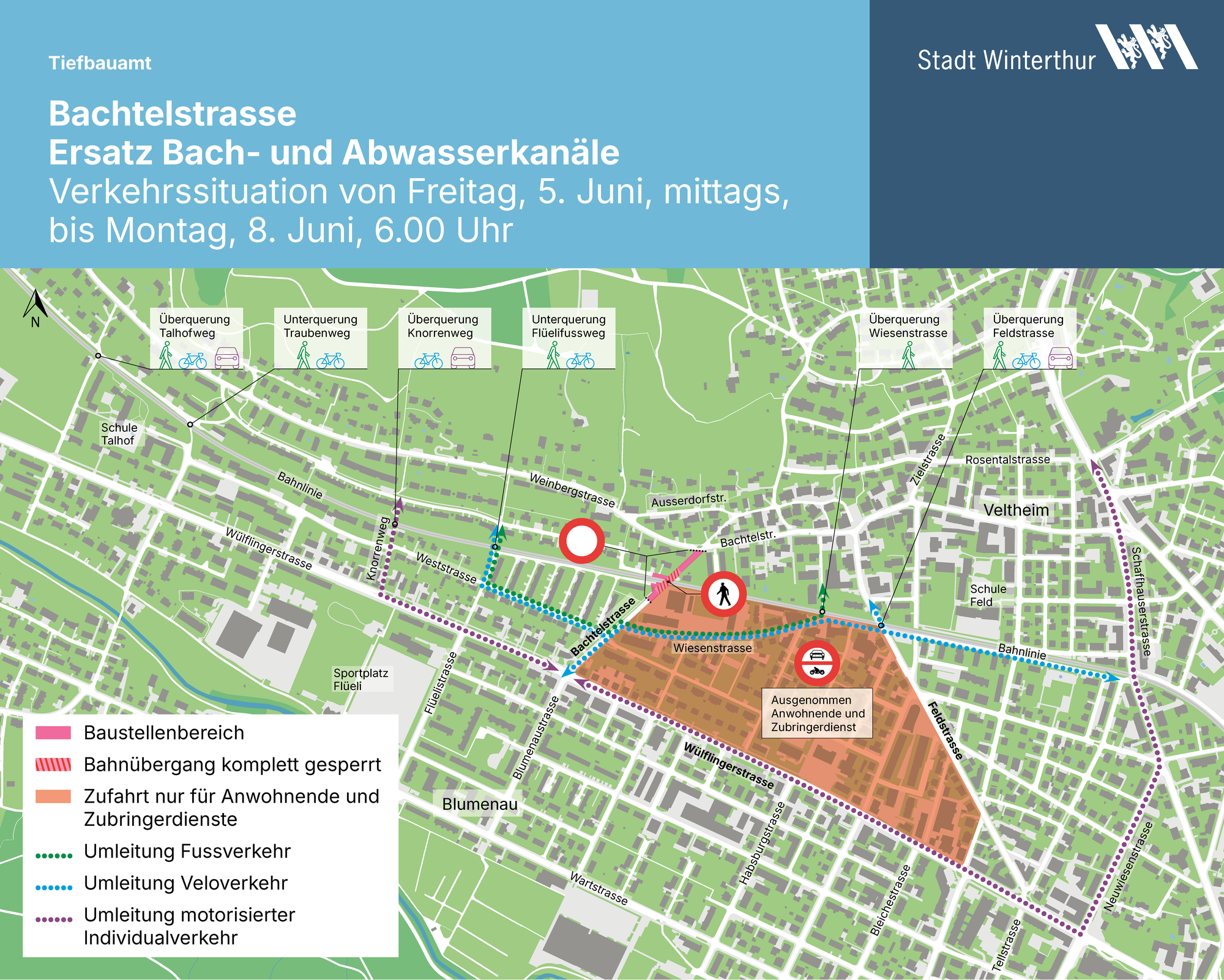

Am Wochenende vom 5. bis 8. Juni 2026 werden die beiden Kanäle unter der Bahnlinie erstellt. Dafür wird der Bahnverkehr vom Freitagabend, 5. Juni, 22.00 Uhr, bis Montag, 8. Juni, 5.35 Uhr, komplett unterbrochen. Zwischen Henggart und Winterthur verkehren Ersatzbusse. Die SBB und die Bauunternehmung arbeiten rund um die Uhr.
Während des Bauwochenendes ist das Queren der Bahnlinie in der Bachtelstrasse auch für Fussgängerinnen und Fussgänger sowie Velofahrerinnen und Velofahrer nicht möglich.
Fussverkehr
Das Überqueren der Bahnlinie ist in der Bachtelstrasse nicht möglich. Bitte weichen Sie auf die Querungen und Unterführungen bei der Feldstrasse, in der Wiesenstrasse, bei der Flüelistrasse, beim Knorrenweg, beim Traubenweg und beim Talhofweg aus.
Veloverkehr
Der Baustellenbereich ist vollständig gesperrt. Bitte weichen Sie auf die Querungen und Unterführungen bei der Feldstrasse, bei der Flüelistrasse, beim Knorrenweg, beim Traubenweg und beim Talhofweg aus.
Motorisierter Individualverkehr

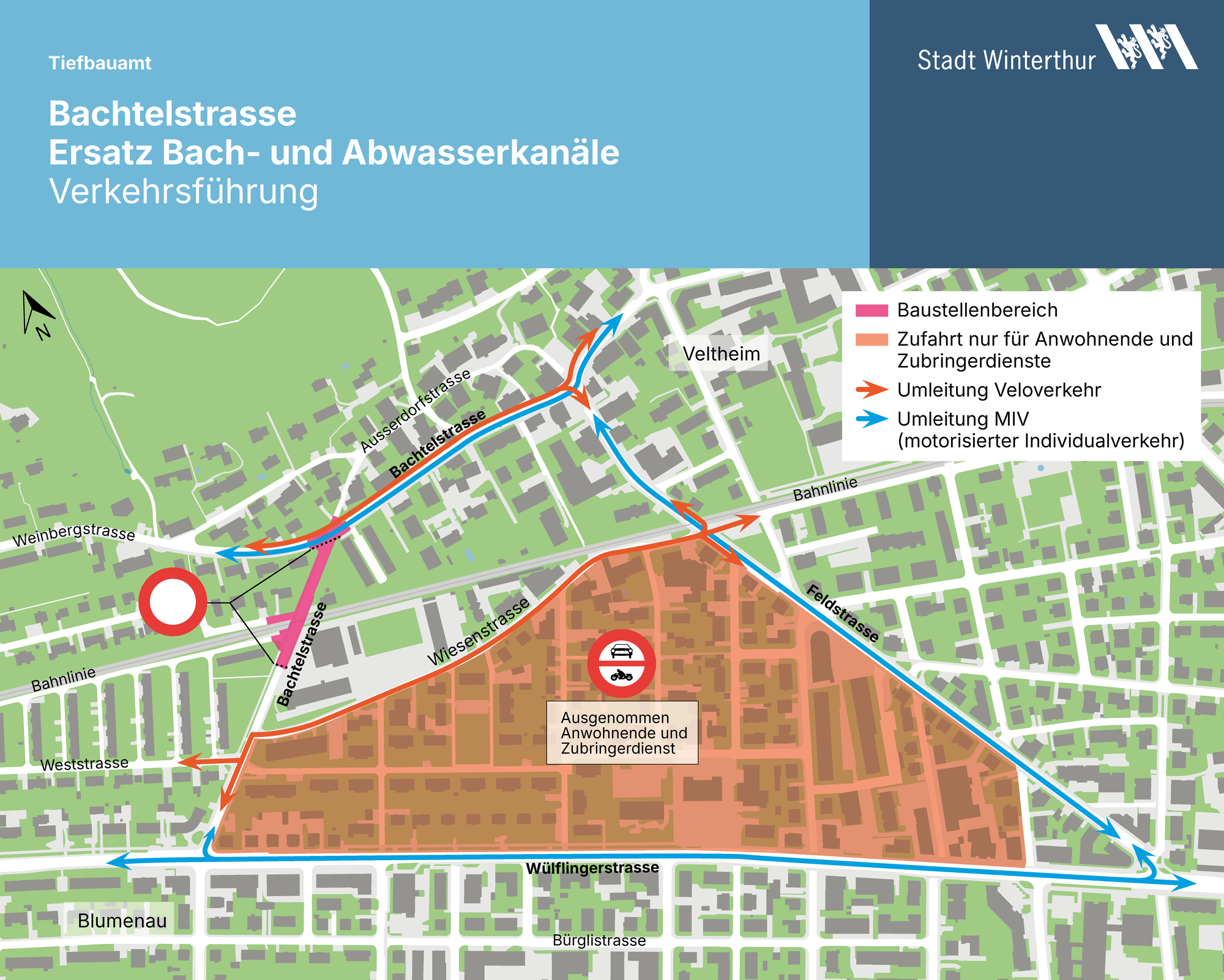

Keine Veränderung zum Baustellenregime: Der Baustellenbereich ist vollständig gesperrt. Für die Anwohnenden ist die Zufahrt jederzeit möglich; mit temporären Einschränkungen ist je nach Bauphase zu rechnen.
Das östlich angrenzende Gebiet zwischen Bachtel-, Wülflinger- und Feldstrasse ist für den Durchgangsverkehr gesperrt, damit kein Ausweichverkehr entsteht. Für Anwohnende ist die Zufahrt gestattet.
S-Bahn-Verkehr
Während der Bauarbeiten unter den Gleisen bei der Kreuzung mit der Bachtelstrasse fallen vom Freitag, 5. Juni, 22.00 Uhr, bis Montag, 8. Juni, 5.35 Uhr, die S-Bahnen wie folgt aus:
- Die Züge der S12, der S33 und der SN3 fallen zwischen Winterthur und Henggart in beiden Richtungen aus.
- Die Züge der S24 fallen zwischen Winterthur und Henggart in beiden Richtungen aus, halten dafür aber für die Fahrt Henggart-Schaffhausen-Henggart ausserordentlich in Henggart.
Reisende von Winterthur nach Henggart und umgekehrt benützen die Bahnersatzbusse. Bitte rechnen Sie mit etwas mehr Reisezeit und prüfen Sie vor jeder Fahrt die Verbindungen im Online-Fahrplan oder in der SBB Mobile App. Dort sind die Anpassungen berücksichtigt, und es wird Ihnen die jeweils beste Verbindung vorgeschlagen.
Zusätzlich informiert die SBB ihre Kundinnen und Kunden mit Durchsagen im Zug sowie über Störungs- und Betriebslagemonitore an den Bahnhöfen über die Fahrplananpassungen.
Weiterer Bauablauf

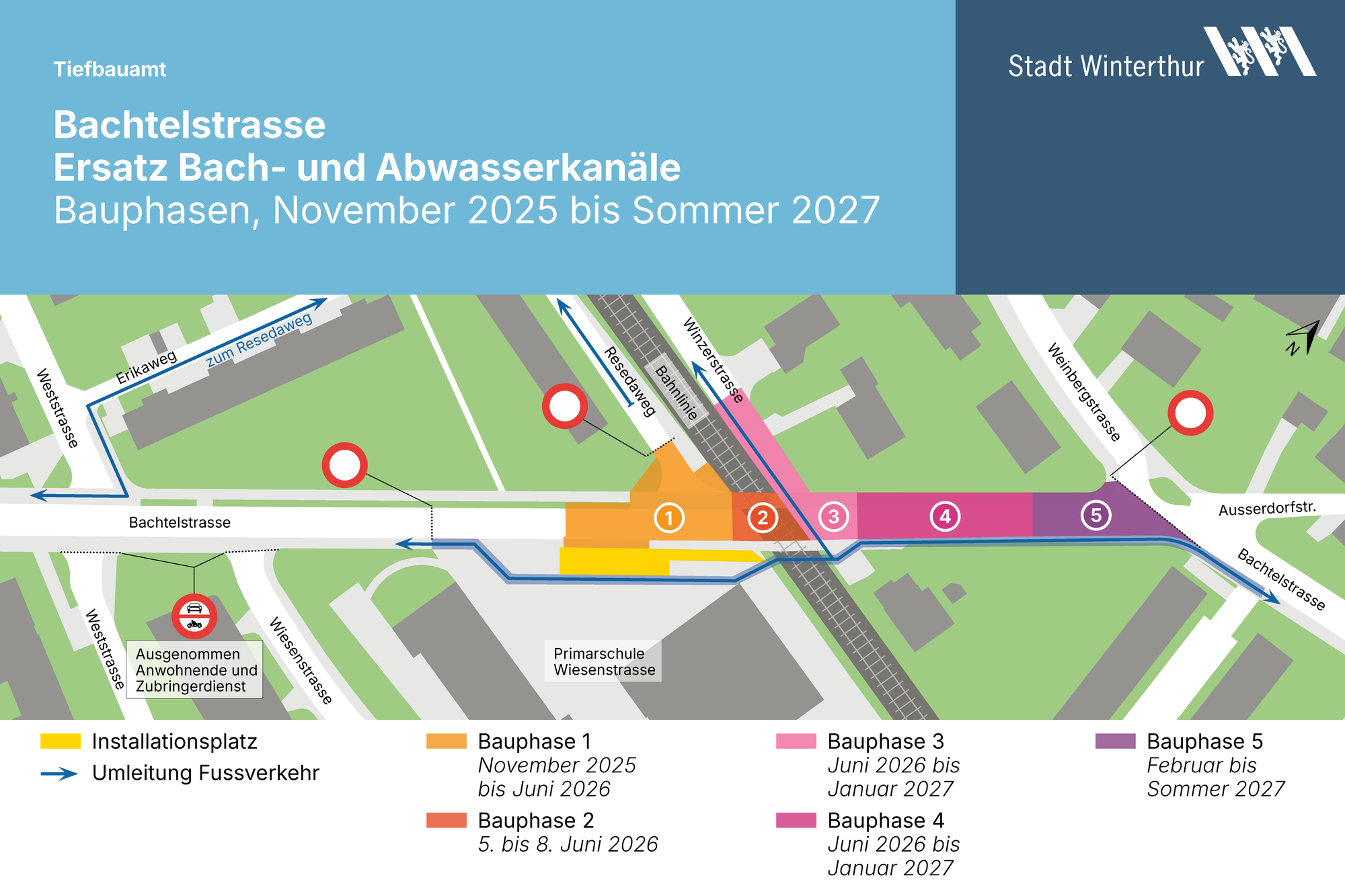

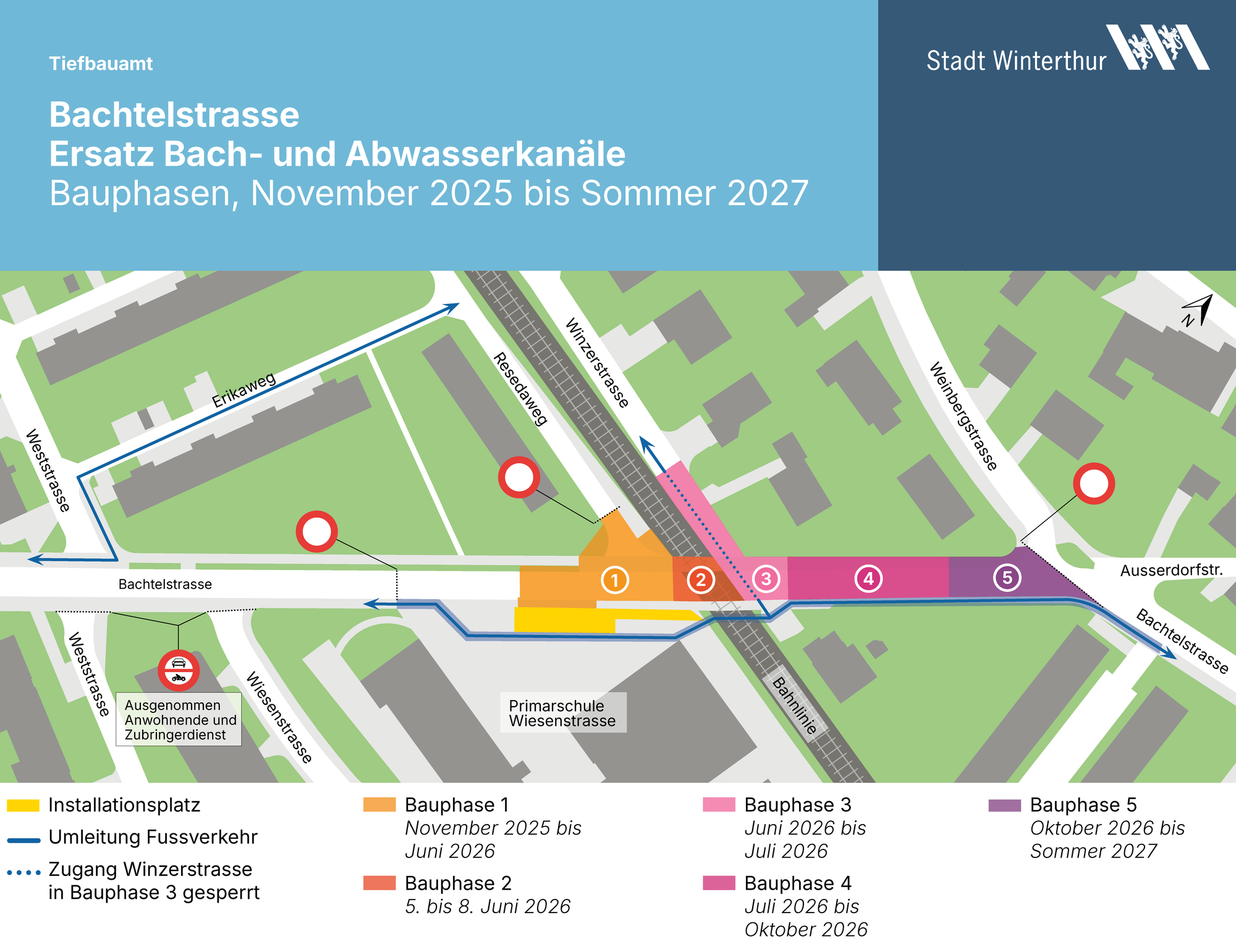

Am 8. Juni beginnen die Grabarbeiten für die Bauphase 3 im Bereich der Einmündung Winzerstrasse/Bachtelstrasse.
Während der Bauphase 3 ist der Zugang von der Bachtel- in die Winzerstrasse auch für den Fuss- und den Veloverkehr gesperrt. Wir halten diesen Zeitraum möglichst kurz; bitte beachten Sie die Signalisation.
|
Nachtarbeiten Bachtelstrasse
Um die Sicherheit unserer Mitarbeitenden zu gewährleisten und den Zugverkehr nicht zu beeinträchtigen, werden Teile der Arbeiten während der Nacht und bei abgeschaltetem Fahrleitungsstrom (15’000 Volt) durchgeführt. Für den Fall, dass die Arbeiten länger dauern als vorgesehen, werden die Reservetermine genutzt. Vorgesehen sind Arbeiten in folgenden Nächten: |
|
Freitag, 5.6., bis Montag, 8.6.2026
|
|
Dienstag, 9.6.2026, Arbeiten der SBB
|
|
Montag, 15.6.2026, Arbeiten der SBB
|
|
Dienstag, 16.6., bis Freitag, 19.6.2026
|
|
Montag, 6.7., bis Freitag, 10.7.2026
|
|
Montag, 20.7., bis Freitag, 24.7.2026
|
|
Dienstag, 4.8.2026, Arbeiten der SBB
|
|
Auch im weiteren Verlauf des Jahres 2026 werden Nachtarbeiten notwendig sein. Über die Daten der Nachtarbeiten im folgenden Monat informieren wir Sie jeweils rund zwei Wochen vor Monatswechsel.
|

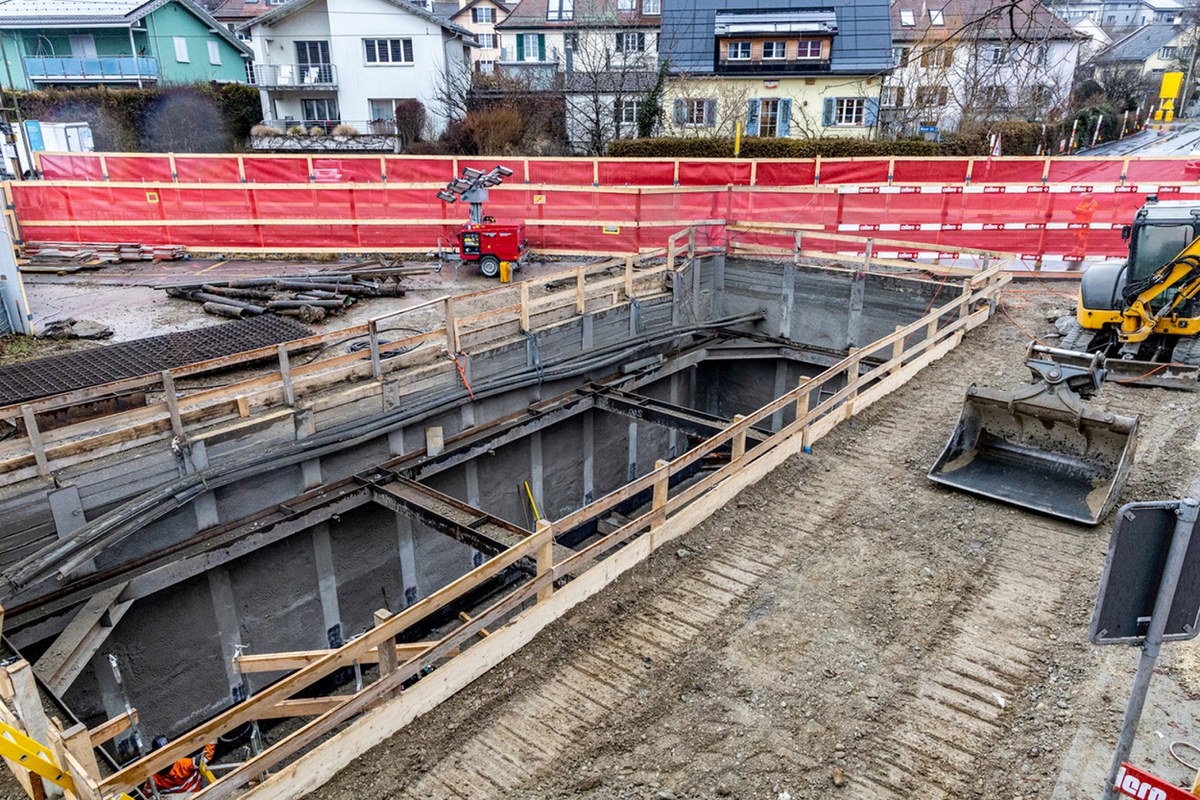

Direkt an der Bahnlinie entsteht ein rund elf Meter langes und fünf Meter breites Überlaufbauwerk. Es leitet bei einem Hochwasserereignis das Mischabwasser in den Bachwasserkanal. Das Fundament liegt in rund sieben Meter Tiefe. Wegen der sehr engen Platzverhältnisse nimmt die Baustelle die gesamte Strassenbreite ein. Für den Bau des Überlaufbauwerks und der Kanäle unter der Bahnlinie sind Nachtarbeiten notwendig.
Bauarbeiten an und über SBB-Strecken müssen mehr als zwei Jahre vor dem gewünschten Ausführungsdatum mit den SBB vereinbart werden, und der genehmigte Bauplan muss auf die Stunde genau eingehalten werden, ohne Verschiebungs- oder Verlängerungsmöglichkeit.

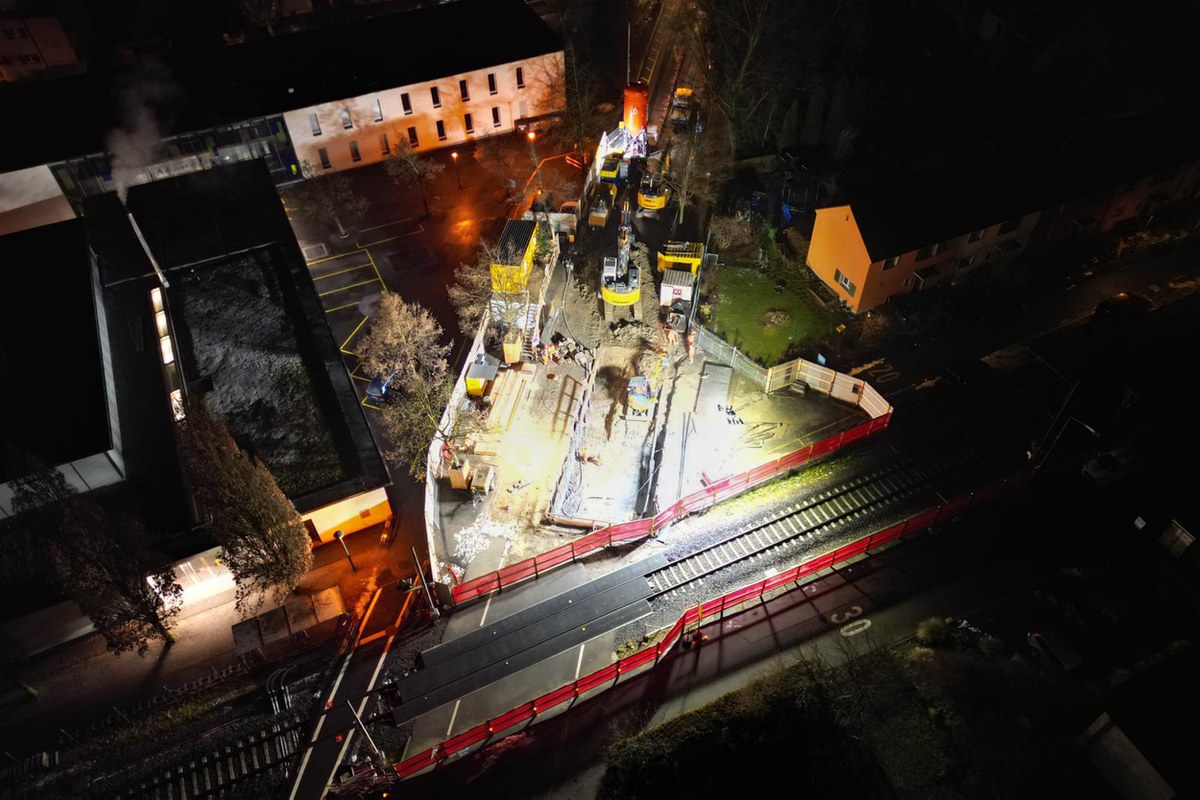

In einem Zeitfenster von 60 Stunden werden
-

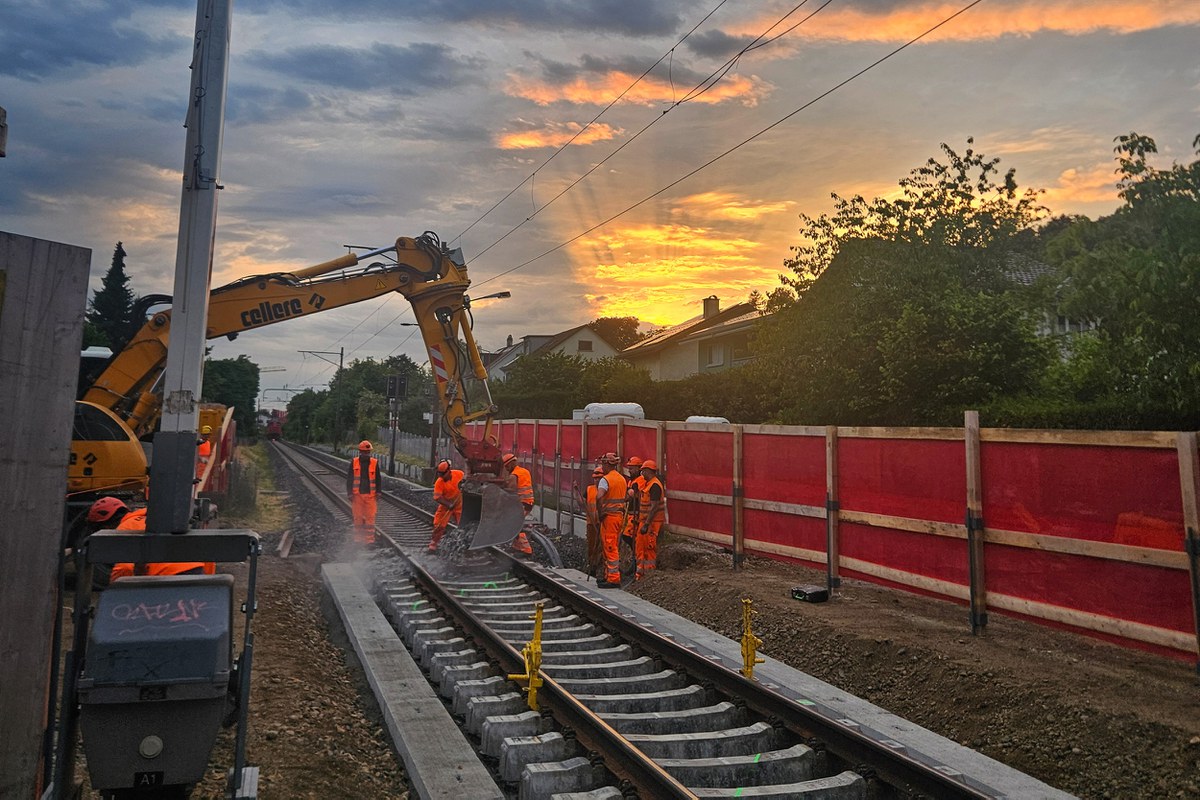

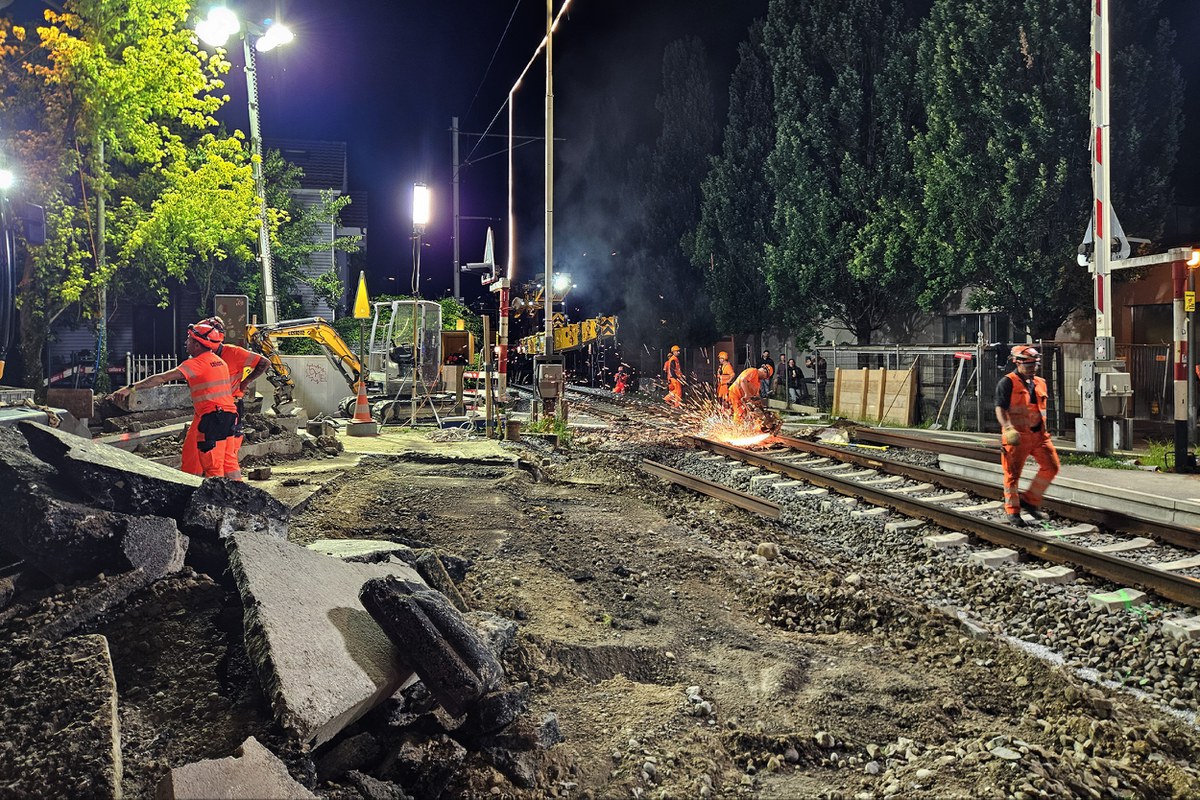

das Gleis entfernt
-
die Fahrleitungen abgehängt
-

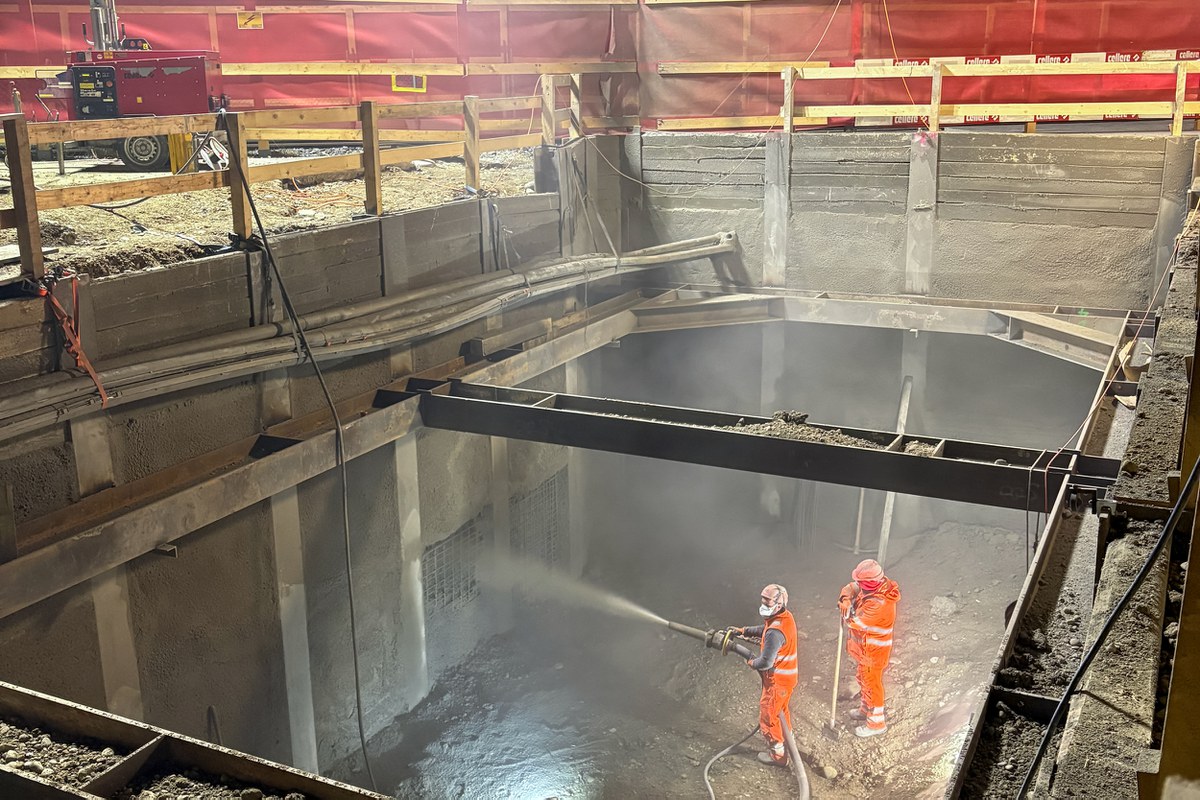

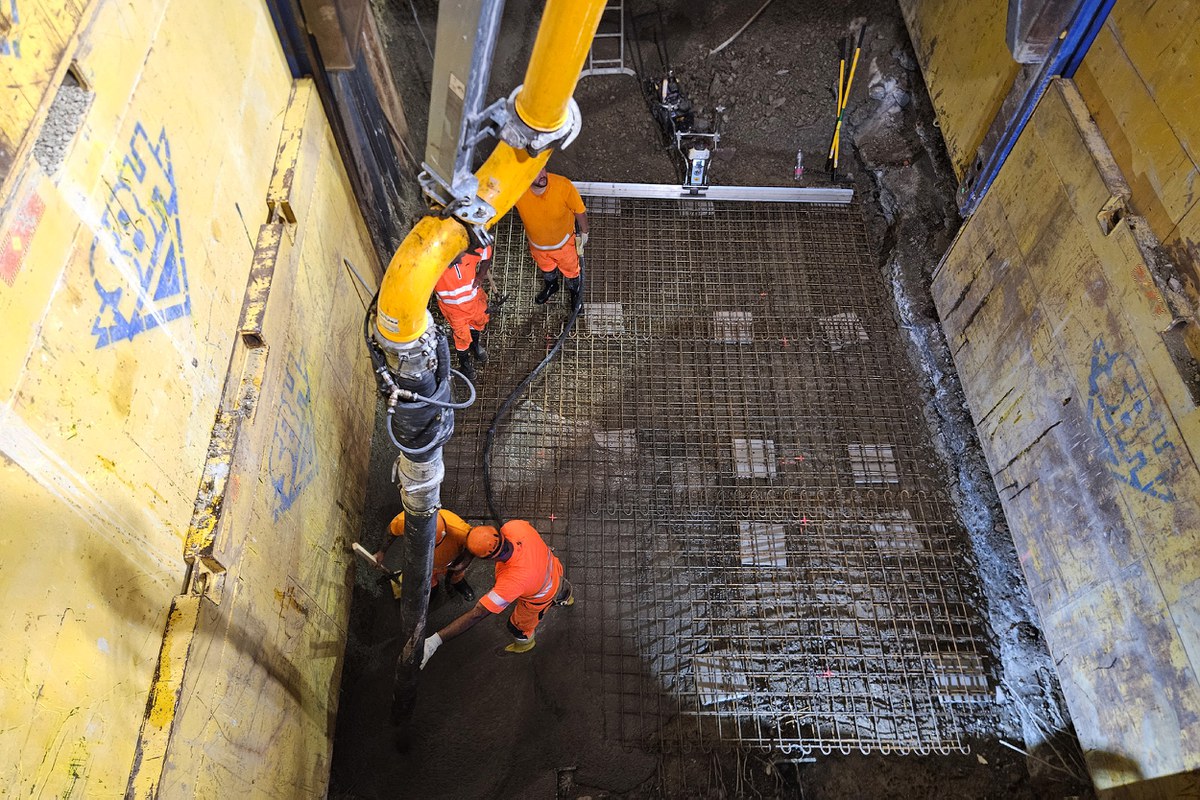

die sieben Meter tiefe Grube gegraben
-
die bestehenden Kanäle abgebrochen und die neuen Kanäle eingebaut
-
die Werkleitungen eingezogen
-
die Grube wieder gefüllt und
-
die Gleisanlage wieder komplett aufgebaut.
Wir arbeiten rund um die Uhr.

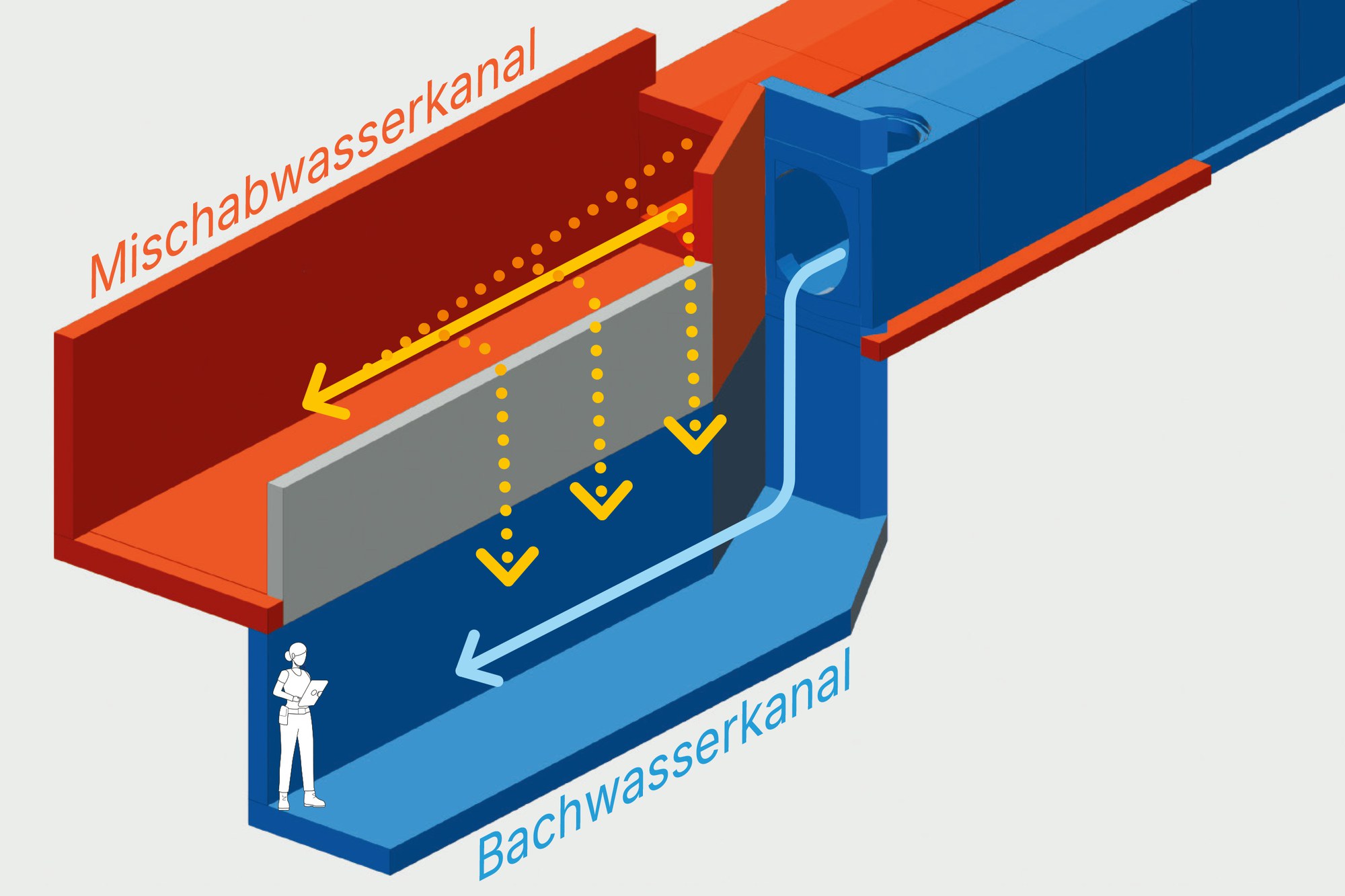

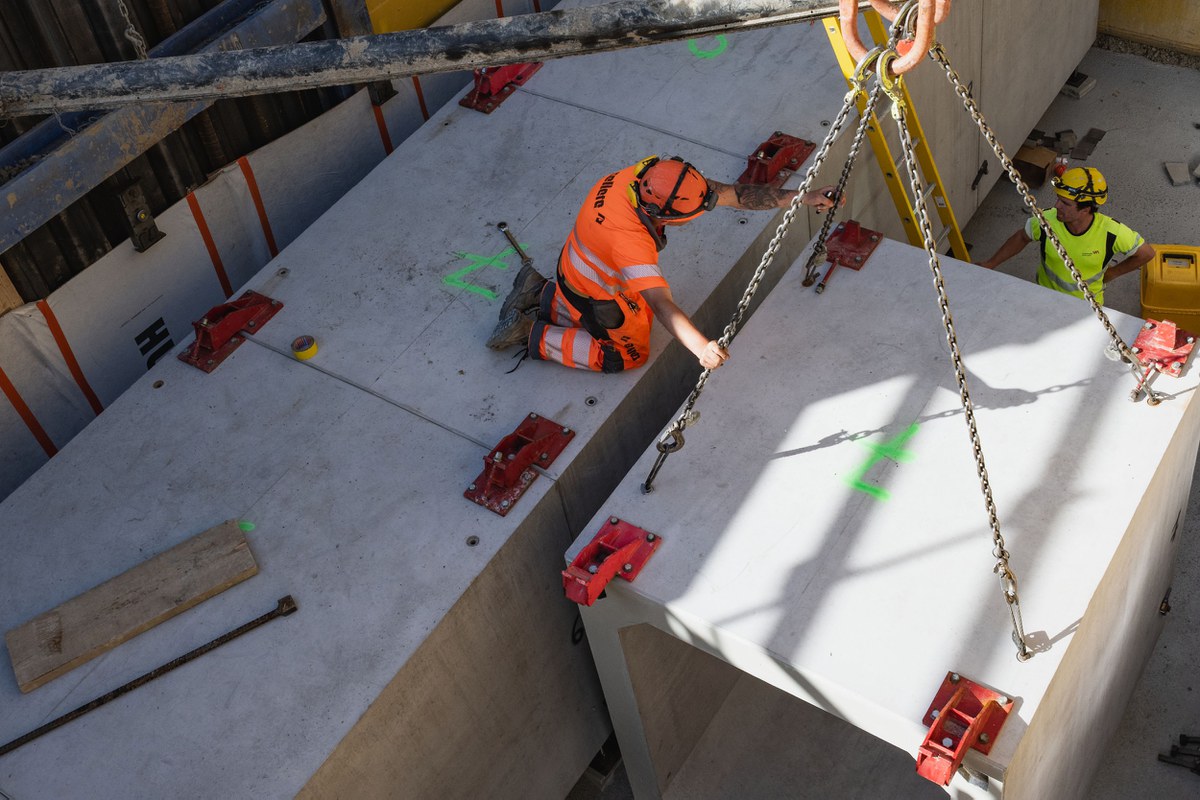

Neu entstehen zwei parallel verlaufende Kanäle für das Bach- und das Abwasser. Sie bestehen aus vorfabrizierten Stahlbeton-Elementen und liegen fünf bis sechs Meter unter der Strassenoberfläche.

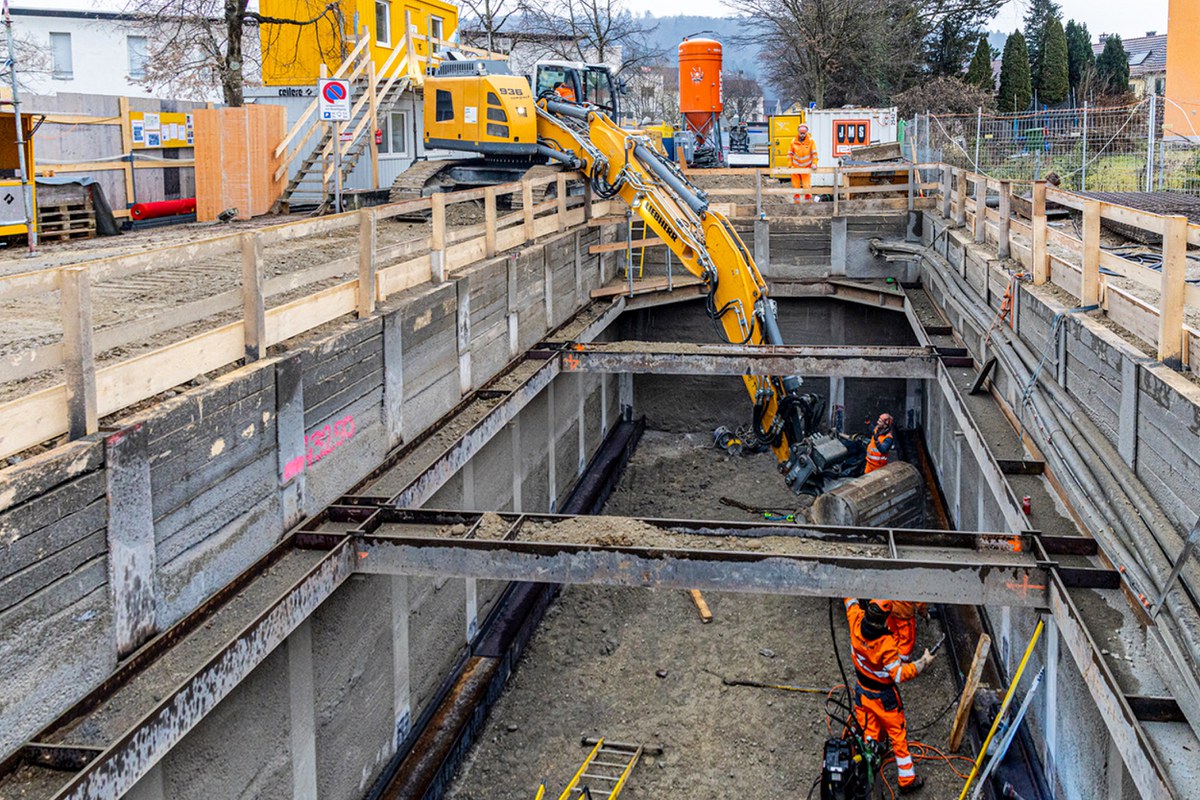

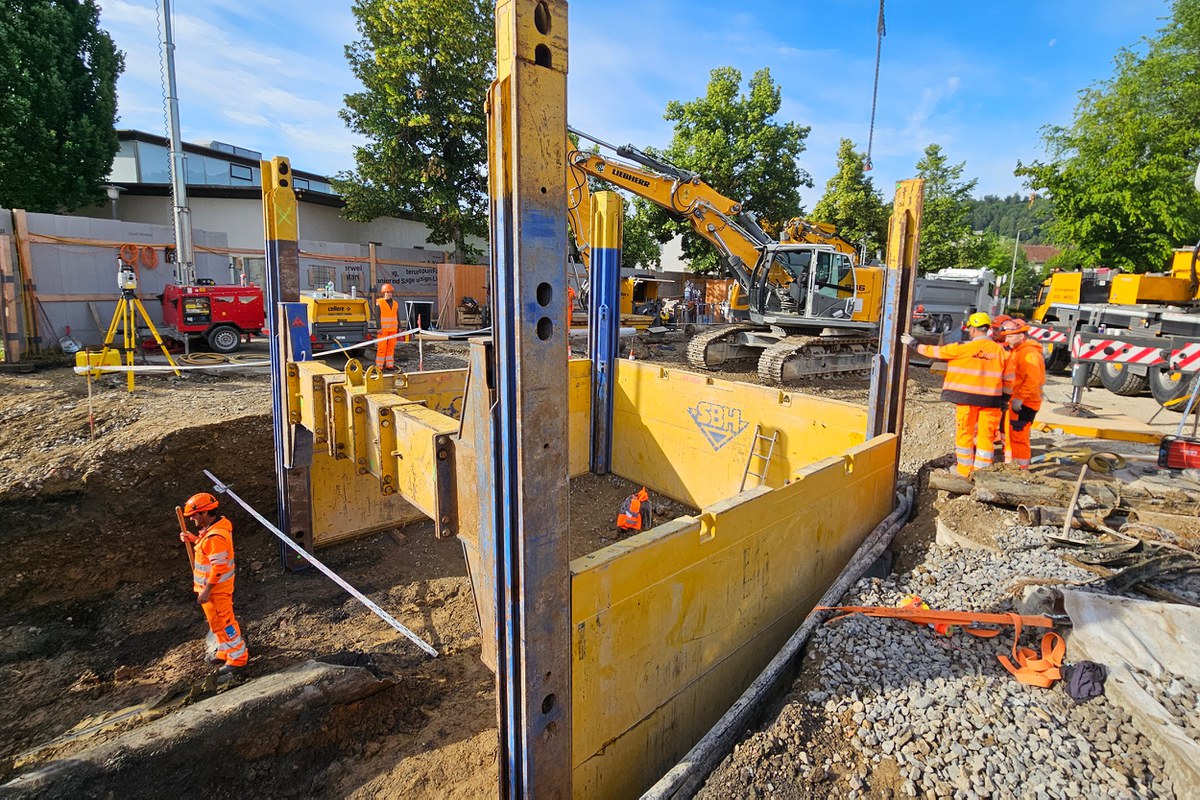

Dazu ersetzen wir die Leitungen für Elektrizität, Gas und Wasser in die Winzerstrasse. Aufgrund der engen Platzverhältnisse in der Bachtelstrasse ist eine aufwendige Baugrubensicherung erforderlich. Wir arbeiten in Etappen von 12 bis 15 Metern Länge.

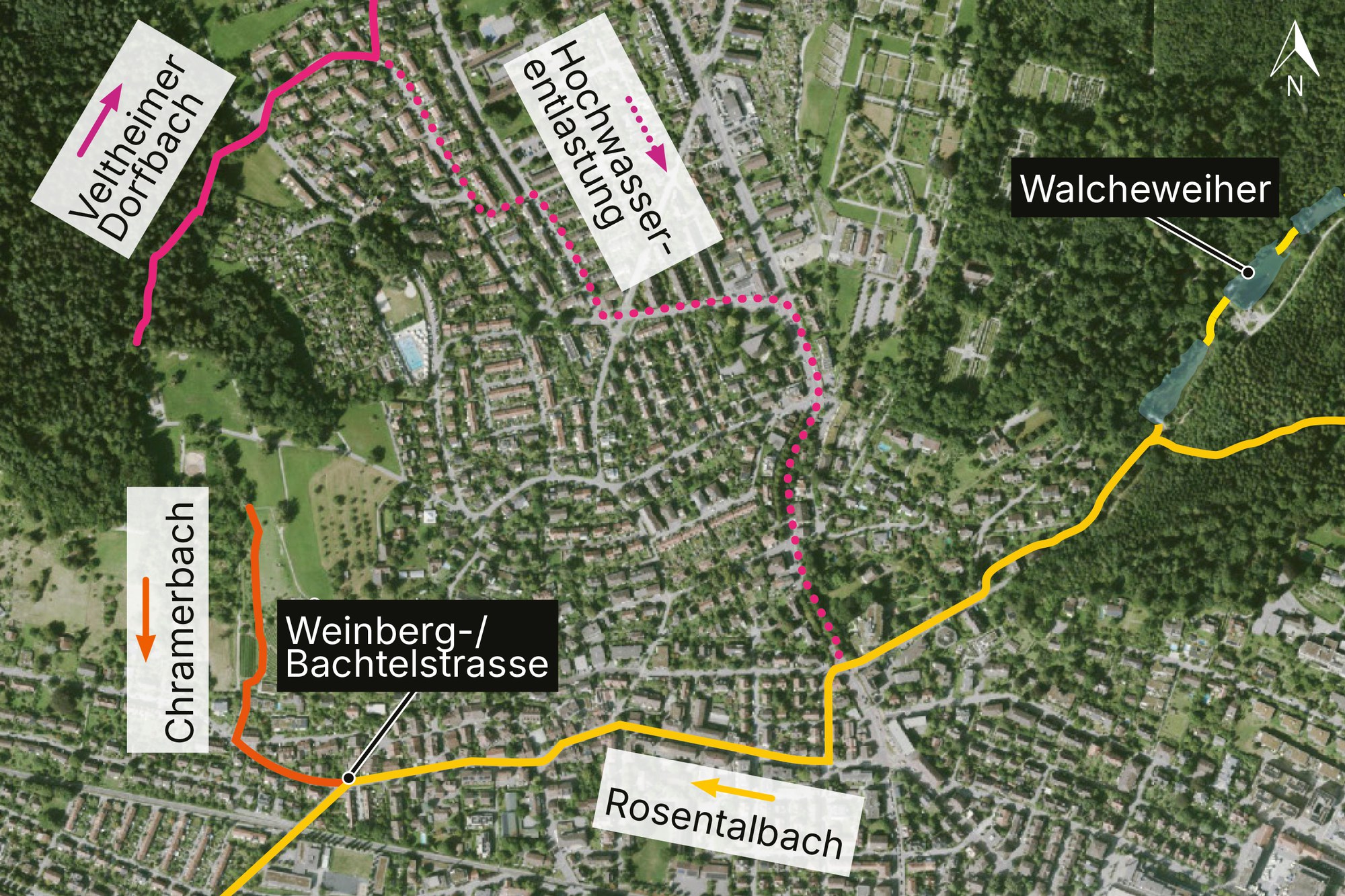

Im Einmündungsbereich Weinberg-/Bachtelstrasse fliessen die beiden unterirdisch geführten Bäche Chramerbach und Rosentalbach in rund drei Meter Tiefe zusammen. Die bestehende Bachwasserleitung ist zu klein, um das Wasser der beiden öffentlichen Gewässer hochwassersicher abzuleiten. Daher muss sie auf der gesamten Baustellenlänge vergrössert werden.
Während den Bauphasen 2 bis 5 erneuern wir die Hausanschlüsse der anliegenden Grundstücke und die Werkleitungen.
Fussverkehr
Zufussgehende können die Bachtelstrasse wie gewohnt nutzen. Der Fussweg ist signalisiert.
Veloverkehr
Velofahrende nutzen die signalisierten Umleitungen über die West-, die Wiesen- und die Feldstrasse auf der Südseite beziehungsweise über die Weinberg-, die Bachtel- und die Feldstrasse auf der Nordseite der Bahnlinie.
Motorisierter Individualverkehr
Der Baustellenbereich ist für den motorisierten Individualverkehr während der gesamten Bauzeit gesperrt. Für die Anwohnenden ist die Zufahrt jederzeit möglich; mit temporären Einschränkungen ist je nach Bauphase zu rechnen.
Das östlich angrenzende Gebiet zwischen Bachtel-, Wülflinger- und Feldstrasse ist für den Durchgangsverkehr gesperrt, damit kein Ausweichverkehr entsteht. Für Anwohnende ist die Zufahrt gestattet.
Auskünfte
|
Bauherrschaft
|
Stadt Winterthur, Tiefbauamt
Telefon: +41 52 267 54 72 E-Mail: tba.projekte@win.ch
|
|
Projektleitung
|
Stadt Winterthur, Tiefbauamt, Abteilung Projektierung & Realisierung
Sascha Lieberherr Telefon: +41 52 267 15 10 |
|
Verkehrsmanagement
|
Daniel Perez
Telefon: +41 52 267 21 75
|
|
Bauleitung
|
F. Preisig AG, Obere Kirchgasse 2, 8400 Winterthur
Marc-André Haberthür
Telefon: +41 52 260 07 88
|
