Schlosshofstrasse, Sanierung
Projektübersicht
Die Arbeiten dauern von Anfang Oktober 2024 bis Spätsommer 2026 und erstrecken sich über die
gesamte Länge der Schlosshofstrasse.
Diese Arbeiten führen wir aus:
- Ersatz aller Werkleitungen (Elektrizität, Gas, Wasser, Kanalisation)
- Bau und Erneuerung und Regenabwasserkanalisation
- Trottoirbau auf der ganzen Länge
- Treppenbau zwischen der Schlosshof- und der Brühlbergstrasse auf Höhe des Schulhauses
Brühlberg - Teilweiser Ersatz der Kandelaber, neue Leuchtmittel der öffentlichen Beleuchtung
- Neue Deckbeläge und Anpassung an heutige verkehrliche Anforderungen
- (Schlosshofstrasse und Einmündung Schlosshof-/Brühlbergstrasse)
Wir haben das Projekt etappiert, um die Verkehrseinschränkungen möglichst gering zu halten. Die
Bauetappen 1, 2 und 3 konnten termingerecht abgeschlossen werden.
Vom 14. September bis Ende Oktober 2026 werden die Etappen 4 und 5 in der Schlosshofstrasse
und in der Brühlbergstrasse ausgeführt. Wir sanieren die Strassenbeleuchtung und -entwässerung
und stellen die Strassenoberfläche instand.

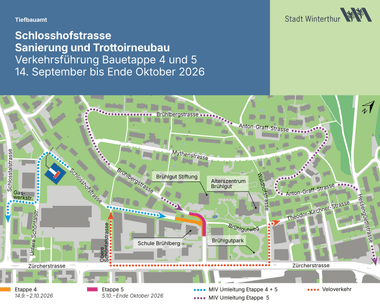

Verkehrsführung

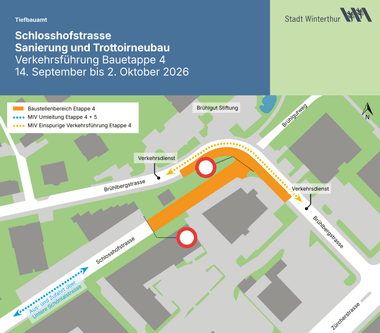

Verkehrsführung Etappe 4:
14. September bis 2. Oktober 2026
Diese Arbeiten führen wir aus:
- Neubau Strassenentwässerung
- Umgestaltung Kurvenbereich
- Einbau Tragschicht und Deckbelag

Motorisierter Individualverkehr (MIV)
Die Baustelle ist einspurig befahrbar; ein Verkehrsdienst regelt den Verkehr. Die Ein- und die
Ausfahrt von der Brühlbergstrasse in die bzw. aus der Schlosstalstrasse ist nicht möglich. In die
Schlosshofstrasse kann von der Gaswerk- und der Unteren Schöntalstrasse her eingefahren werden.
Veloverkehr
In der Brühlbergstrasse fliesst der Veloverkehr mit dem motorisierten Verkehr. Im Baubereich der
Schlosshofstrasse muss das Velo geschoben werden. Während der gesamten Bauzeit wird der
Veloweg durch den Brühlgutpark und die Schlosshofstrasse Richtung Schlosstal über die Waldhof-, die Zürcher- und die Obere Schöntalstrasse geführt. Die Umleitung ist signalisiert. Den
Übersichtsplan mit den Umleitungen finden Sie weiter unten.
Fussverkehr
Fussgängerinnen und Fussgänger können die Baustelle jederzeit passieren. Für die Sicherheit der
Schul- und Kindergartenkinder des Schulhauses Brühlberg ist ein Verkehrsdienst im Einsatz.

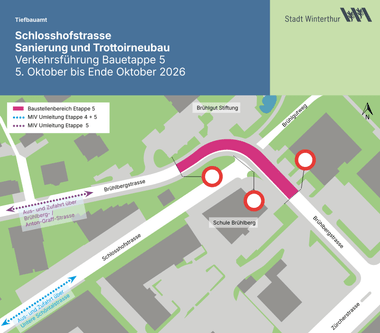

Verkehrsführung Etappe 5:
5. Oktober bis Ende Oktober 2026
Diese Arbeiten führen wir aus:
- Sanierung Strassenentwässerung
- Verbreiterung Trottoir auf der Ostseite
- Einbau Tragschicht und je nach Witterung endgültiger Deckbelag

Motorisierter Individualverkehr (MIV)
Während der Bauzeit ist die Brühlbergstrasse für den motorisierten Individualverkehr gesperrt. Die Ein- und Ausfahrt in die Schlosshofstrasse ist nicht möglich. Die Zufahrt in die Schlosshofstrasse erfolgt über die die Gaswerk-/Untere Schöntalstrasse.
Die Brühlbergstrasse im Bereich der ersten Kurve ist komplett gesperrt. Autos und Motorräder
nutzen für die Einfahrt in die Zürcherstrasse die Brühlberg- und die Anton-Graff-Strasse. Bitte
vermeiden Sie die Durchfahrt durch die Mythenstrasse (Begegnungszone). Den Übersichtsplan mit den Umleitungen finden Sie weiter unten.
Veloverkehr
In der Brühlbergstrasse können Velos durch die Baustelle geschoben werden. Während der
gesamten Bauzeit wird der Veloweg durch den Brühlgutpark und die Schlosshofstrasse Richtung
Schlosstal über die Waldhof-, die Zürcher- und die Obere Schöntalstrasse geführt. Die Umleitung ist signalisiert.
Fussverkehr
Fussgängerinnen und Fussgänger können die Baustelle jederzeit passieren. Die Querung der
Brühlbergstrasse vom Fussweg aus dem Brühlgutpark ist mit einer provisorischen Fussgängerbrücke möglich.

Weitere Schritte
Im letzten Schritt erhält die Schlosshofstrasse von der Brühlbergstrasse bis zur Unteren
Schöntalstrasse einen neuen Deckbelag. Je nach Witterung wird der Deckbelag direkt im Anschluss
an die Etappe 5 eingebaut oder im ersten Halbjahr 2027. Der Entscheid darüber fällt im Laufe des
Oktobers. Wir werden Sie frühzeitig über den genauen Ausführungszeitraum und über die damit
verbundenen Verkehrseinschränkungen informieren.
Bauherrschaft | Stadt Winterthur Tiefbauamt Telefon: +41 52 267 54 72 Mail: tba.projekte@win.ch |
Projektleitung | Tiefbauamt Abteilung Projektierung & Realisierung Stephan Bosshard Telefon: +41 52 267 17 68 |
Verkehrsmanagement Stellvertretung | Daniel Perez Telefon +41 52 267 21 75 Christoph Wiesendanger Telefon +41 52 267 21 73 |
Bauleitung | Geoinfra Ingenieure AG 8310 Kemptthal Philippe Wäger Telefon +41 52 354 21 11 |
