Schachenweg, Sanierung Kanalisation und Werkleitungen

Die bestehenden Abwasserleitungen im Schachenweg zwischen der Betten- und der Zielstrasse stammen teilweise aus dem Jahr 1938 und haben das Ende ihrer Lebensdauer erreicht. Um Folgeschäden zu vermeiden und die Entsorgungssicherheit langfristig zu gewährleisten, ist ein Ersatz unumgänglich.

Projektübersicht

Wir kombinieren die folgenden Arbeiten in diesem Projekt:

  • Ersatz der öffentlichen Mischabwasserleitung sowie Sanierung von sechs Hausanschlüssen
  • Ersatz der Wasserhauptleitung im Bereich der Bettenstrasse
  • Bau einer neuen Elektrotrasse und Einzug von neuen Kabeln
  • Belagsersatz an den Knotenpunkten Ziel- und Bettenstrasse
  • Komplette Erneuerung des Strassenoberbaus und der Strassenbeleuchtung im Schachenweg

Anschliessend wird der Schachenweg als Begegnungszone (Tempo 20) signalisiert.

Die Bauarbeiten beginnen am 13. Juli 2026 und dauern bis zum Frühling 2027. Der Deckbelag wird im Frühsommer 2027 eingebaut. Wir arbeiten dabei in drei Etappen, die unterschiedliche Verkehrseinschränkungen mit sich bringen.

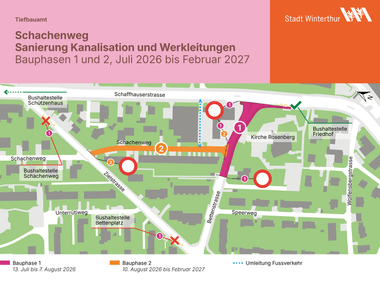

Diagramm zur Baustellensituation mit Umleitungen und Bauphasen.

Bauphase 1, Bettenstrasse
13. Juli bis Mitte August 2026

Buslinie 3
Die Buslinie 3 bedient stadteinwärts während dieser Zeit die Haltestellen «Schachenweg» und «Bettenplatz» nicht. Bitte nutzen Sie die Haltestellen «Schützenhaus» und «Friedhof».

Motorisierter Individualverkehr
Die Zufahrt in die Bettenstrasse ist von der Schaffhauserstrasse her nicht möglich. In und aus dem Schachenweg kann nur über die Zielstrasse gefahren werden.

Fuss- und Veloverkehr
Durchgang und Durchfahrt durch die Baustelle sind nur teilweise möglich. Eine Umleitung ist zwischen den Häusern Schaffhauserstrasse 131 und 133 signalisiert.

Bauphase 2, Schachenweg
Mitte August 2026 bis Februar 2027

Buslinie 3
Die Buslinie 3 verkehrt auf der Normalroute, die Haltestellen «Schachenweg» und «Bettenplatz» werden nach Fahrplan bedient.

Motorisierter Individualverkehr, Velo- und Fussverkehr
Der Schachenweg ist für den gesamten Durchgangsverkehr (Auto, Motorrad, Velo und zu Fuss) komplett gesperrt.

Detaillierte Informationen über die Etappe 3 und über den Belagseinbau werden frühzeitig auf dieser Webseite bekannt gegeben.

Projektteam

Bauherrschaft
Stadt Winterthur
Tiefbauamt
Telefon: +41 52 267 54 72
Mail: tba.projekte@win.ch
Projektleitung
Tiefbauamt
Abteilung Projektierung & Realisierung
Katharina Pucher
Telefon: +41 52 267 52 14
Verkehrsregelung
Michael Moser
Telefon: +41 52 267 21 71
Bauleitung
F. Preisig AG
8400 Winterthur
Remo Kieliger
Telefon +41 52 260 07 92

Für diesen Inhalt zuständig

Projektierung & Realisierung

Departement Bau und Mobilität
Tiefbauamt
Pionierstrasse 7
8403 Winterthur

Öffnungszeiten

Montag–Freitag08.00–12.00 Uhr
14.00–16.00 Uhr
  • Seite erstellt am
  • Inhalt zuletzt aktualisiert am
Zurück zu «Aktuelle Projekte»
